在数据中心、精密实验室、电子制造车间等对静电防护有严苛要求的场所,防静电地板的施工质量直接决定其防静电性能、结构稳定性及使用寿命,而科学规范的验收流程则是规避后期隐患、保障工程合格的关键。本文依据《防静电工程施工与质量验收规范》(GB 50944-2013)及2026年行业最新实操标准,结合林德纳集团长期积累的防静电地板工程经验,详细梳理防静电地板施工及验收规范,明确施工全流程操作要求、验收核心指标及避坑要点,既符合搜索引擎优化规则,也为施工团队、监理单位、采购方提供可落地的专业指南,助力规范施工、高效验收,打造合格的防静电防护工程。
防静电地板施工及验收规范是一个系统性体系,涵盖施工前期准备、核心工序操作、隐蔽工程管控、验收流程标准、后期维护规范五大板块,各环节环环相扣、层层递进,需严格遵循“先准备、后施工,先自检、后验收”的原则,杜绝违规操作,确保每一步都符合国标及设计要求。

施工前期准备是落实防静电地板施工及验收规范的首要环节,直接影响后续施工质量和验收效率,需从场地、材料、工具、人员四大维度严格把控,确保准备工作全面、规范、到位。
1. 基层清理:施工前需彻底清理施工现场地面,清除杂物、灰尘、油污及浮浆,确保地面洁净无杂物,避免灰尘夹杂在基层与支架之间,影响固定效果和防静电链路畅通。清理完成后,用吸尘器对地面进行全面除尘,确保基层无浮尘附着。
2. 基层检测与处理:根据防静电地板施工及验收规范要求,基层需满足以下标准:地面平整度用2米靠尺检测,高低差不得超过2mm/㎡,若超出标准,需采用自流平水泥或水泥砂浆找平,找平层养护期不少于7天,确保基层强度达标;地面含水率需控制在8%以内,避免后期地板受潮起翘、变形,潮湿环境需提前涂刷2遍以上防静电防潮漆,墙角、管道根部做好防潮密封处理;基层无裂缝、空鼓,若有裂缝需用密封胶填补,空鼓部位需凿除后重新找平,杜绝基层沉降导致地板变形。
3. 环境管控:施工现场需保持通风良好,施工温度控制在15-30℃,相对湿度控制在40%-60%,避免雨天、高湿天气施工;机房、实验室等特殊场所需提前安装门窗,做好防尘、防潮措施,禁止无关人员进出,确保施工环境符合规范要求。
材料质量是保障防静电地板施工及验收规范落地的核心,所有材料需符合国标要求,并有完整的产品合格证、第三方检测报告,严禁使用不合格材料。
1. 核心材料:防静电地板需选用符合《防静电活动地板通用规范》(GB/T 35665-2017)的产品,根据使用场景选择全钢、陶瓷、硫酸钙等合适材质,常用规格为600×600mm,其表面电阻需控制在1.0×10⁶~1.0×10⁹Ω,防静电性能稳定持久;支架、横梁需采用镀锌全钢材质,无锈蚀、变形,支架承载力不低于1000kg/个,横梁壁厚不小于1.2mm,确保支撑稳定。
2. 辅助材料:防静电接地线、铜箔带(宽度不小于20mm)、导电胶、密封胶等辅助材料需与地板材质匹配,铜箔带用于铺设导静电地网,导电胶确保铜箔交叉处接触良好,密封胶需具备防潮、耐磨、防静电性能,避免影响整体防静电效果;膨胀螺栓等固定件需选用防腐材质,嵌入基层深度不小于80mm,确保固定牢固。
3. 材料存放:所有材料需提前运至施工现场,放置在通风、干燥、远离水源和腐蚀性物质的区域,地板堆放高度不超过5层,避免挤压变形;材料进场后需静置24小时以上,适应施工现场环境湿度,减少安装后变形风险,同时做好材料保护,防止表面划伤、破损。
1. 工具准备:需提前准备齐全施工所需工具,确保工具精度达标、性能良好,主要包括:激光水平仪、2米靠尺、墨斗、冲击钻、扳手、螺丝刀、专用切割机、吸尘器、兆欧表(用于检测防静电性能)、卷尺等,其中兆欧表需提前校准,确保检测数据准确,为施工和验收提供可靠依据。
2. 人员准备:施工团队需配备专业技术人员,熟悉防静电地板施工及验收规范、国标要求及施工工艺,具备接地系统安装、支架校准等实操经验;施工前需进行技术交底,明确施工要点、安全规范及质量标准,特殊工序施工人员需持证上岗,杜绝无证操作。
遵循防静电地板施工及验收规范,核心施工工序需按照“弹线定位—支架安装—横梁铺设—接地系统安装—地板铺设—缝隙处理”的顺序推进,每一道工序都需严格把控操作标准,做好过程管控,确保施工质量符合要求。

弹线定位是确保地板铺设规整、间距均匀的基础,需严格按照设计图纸和现场尺寸操作:首先以施工现场中心点为基准,用墨斗弹出地板安装中心线、边线及支架安装点位线,弹线需清晰、准确,误差不得超过1mm;其次根据防静电地板规格(如600×600mm),划分每块地板的安装区域,明确支架间距,常规支架间距控制在600×600mm,与地板规格对应,确保每块地板四角都有支架支撑,重型设备区域需加密支架间距(不大于500mm),提升承载力;最后弹线完成后,需再次核对定位线,确认无偏差后,方可进入下一步施工。
1. 支架安装:按照弹线定位的点位,将支架放置在指定位置,用膨胀螺栓将支架底部固定在基层上,固定时确保螺丝拧紧,无松动,避免后期使用过程中支架晃动;用激光水平仪逐点校准支架顶面高度,高度偏差不超过±1mm,确保所有支架顶面在同一水平面上,这是保障地板平整度的关键;支架安装时需预留管线、风口位置,避免遮挡管线,影响后期设备安装和维护。
2. 横梁铺设:将横梁安装在支架顶部的卡槽内,确保横梁与支架衔接紧密,用螺丝锁紧,无松动;用水平仪检测横梁水平度,偏差不超过1mm/m,相邻横梁间距误差不超过3mm;横梁连接处需加装导电片,确保支架与横梁导电连通,无导静电断点,形成完整的支撑和导电框架;铺设完成后,逐一检查支架和横梁的牢固性,用手轻轻晃动,确认无松动后,进入接地系统安装环节。
接地系统是防静电地板发挥作用的核心,需严格遵循防静电地板施工及验收规范,确保静电能快速、安全泄放:首先在支架和横梁组成的网格下方,铺设铜箔带形成导静电地网,铜箔带交叉处用导电胶粘贴牢固,确保接触良好,导静电地网方格边长尺寸不宜大于6m;其次将铜箔带连接至建筑接地极,接地电阻需控制在4Ω以内,每个独立的防静电工作区接地端子不少于2个;最后检查接地链路,确保无断裂、接触不良等问题,用兆欧表随机检测,确保接地系统导电性能达标,为后续防静电效果提供保障。

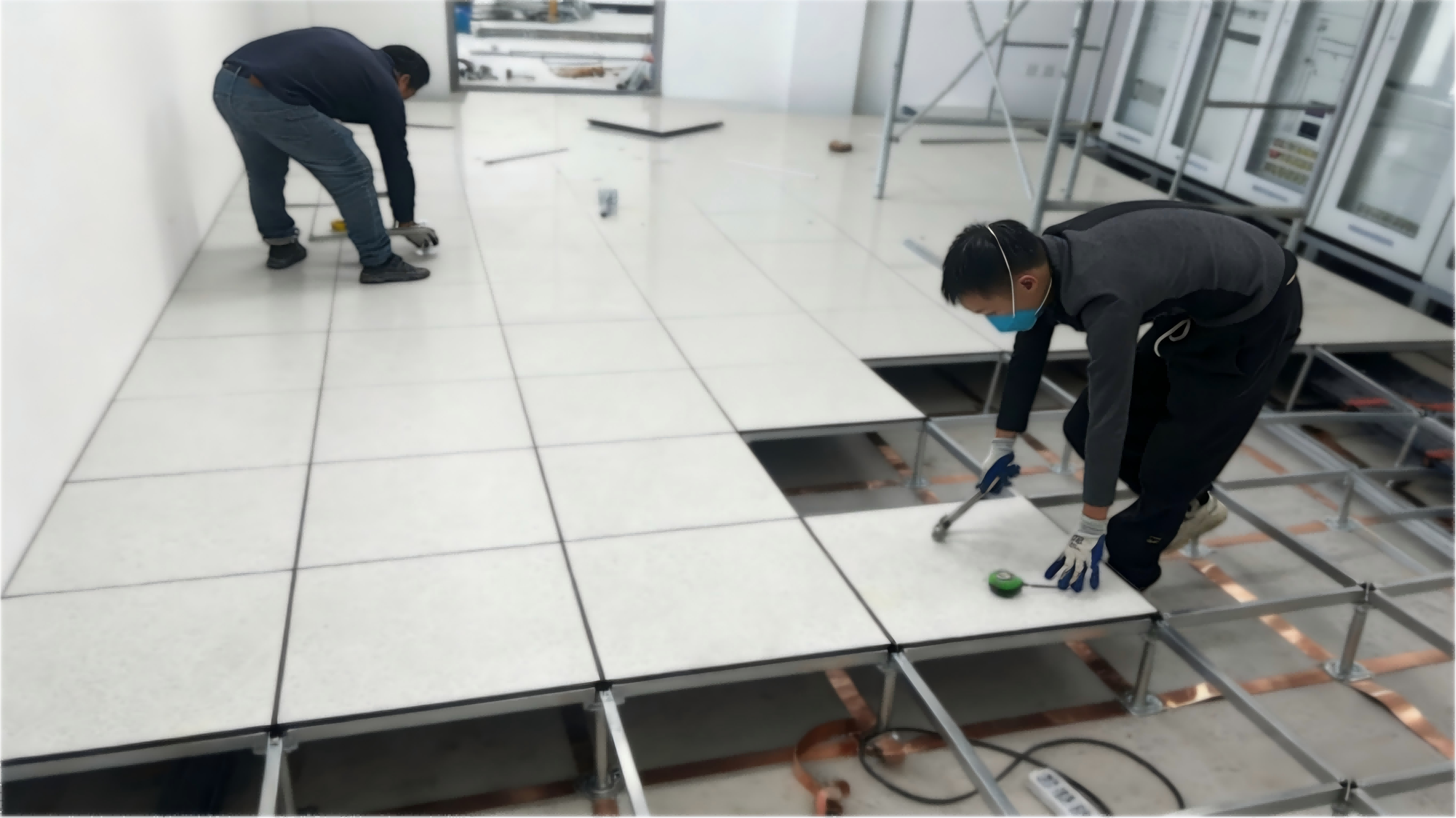

1. 铺设顺序:按照“从中心向四周”的原则铺设防静电地板,优先铺设完整地板模块,边缘区域预留切割量,减少地板损耗和施工误差;铺设时轻拿轻放,避免碰撞损伤地板表面及边角,禁止拖拽地板,防止划伤防静电贴面。
2. 铺设要求:每块地板需平稳放置在支架和横梁上,确保地板与支撑框架贴合紧密,无悬空、晃动现象,用手按压地板,无明显松动;地板之间的缝隙需控制在1-2mm,缝隙均匀一致,便于后续缝隙处理,同时避免缝隙过大导致灰尘进入,影响防静电性能;铺设过程中,及时用水平仪检测地板平整度,若有高低差,可通过调节支架升降螺栓调整,确保每平方米地板高低差不超过1mm。

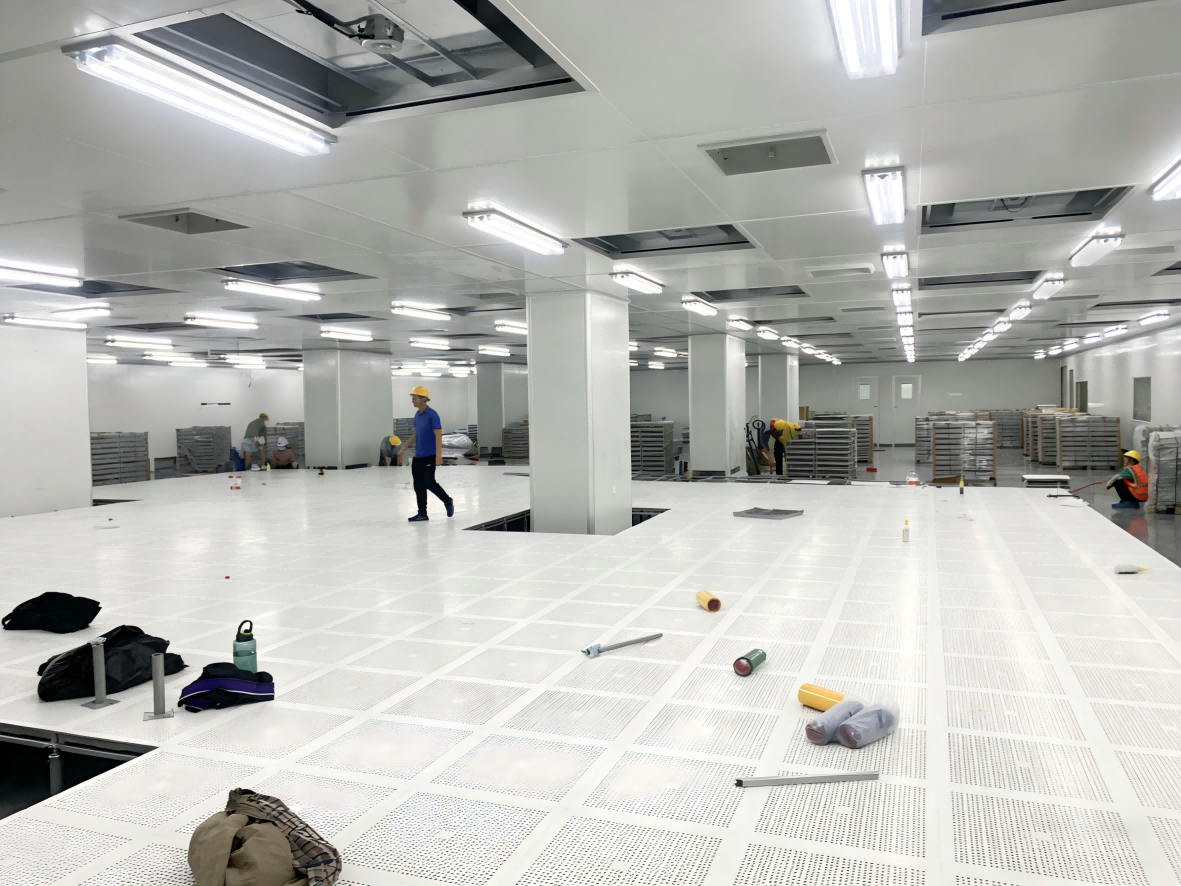

3. 特殊位置处理:对于机房边界、立柱、机柜周边等不规则区域,用专用切割机精准切割地板,切割前精准测量尺寸,切割误差不超过2mm;切割边缘需打磨光滑,用封边条包覆,涂抹密封胶固定,防止受潮翘边,同时保证边缘与墙面、设备贴合紧密,无缝隙;通风地板需按空调送风需求布局,安装位置对应机柜发热区域,确保冷风均匀覆盖,通风地板与普通地板平齐,固定牢固,避免气流冲击导致移位。
缝隙处理需在地板铺设完成、平整度检测合格后进行,主要目的是密封缝隙、防止灰尘和水汽进入,同时增强整体防静电性能:首先用吸尘器清理地板缝隙内的灰尘、杂物,确保缝隙干净、干燥;然后选用与地板材质匹配的防静电密封胶,均匀填充在缝隙内,填充时确保密封胶填满缝隙,无气泡、无空缺;最后用刮板将密封胶刮平,使密封胶与地板表面齐平,避免凸起或凹陷,密封胶施工完成后,需静置24小时以上,待完全固化后,方可进行后续验收环节。
防静电地板施工完成后,需严格按照防静电地板施工及验收规范进行全面验收,验收分为自检、分项验收、竣工验收三个环节,每一个环节都需落实检测标准,做好验收记录,不合格项需及时整改,直至全部达标。
验收前,施工单位需完成自检,整改不合格项,整理完整的验收资料,包括:施工图纸、设计交底文件、材料合格证、第三方检测报告、施工日志、弹线记录、接地检测记录、隐蔽工程验收记录等;监理单位和业主方需准备好验收所需的专业工具,如兆欧表、水平仪、靠尺、卷尺等,确保验收工作顺利推进。
1. 基层验收:复查基层平整度、干燥度,确保平整度≤2mm/㎡,含水率≤8%,无裂缝、空鼓,防潮处理到位,符合施工规范要求。
2. 支架与横梁验收:支架、横梁无锈蚀、变形,固定牢固,无松动;支架顶面水平度偏差≤1mm,横梁水平度偏差≤1mm/m;支架间距、横梁间距符合设计要求,重型设备区域支架加密到位。
3. 接地系统验收:接地铜箔铺设规范,无裸露、断裂,交叉处接触良好;接地电阻≤4Ω,表面电阻1.0×10⁶~1.0×10⁹Ω,用兆欧表多点检测(每50㎡至少1个检测点),合格率100%;接地端子连接牢固,数量符合要求。
4. 地板铺设验收:地板表面洁净、无划痕、色差、破损,铺设规整;地板平整度≤2mm/㎡,相邻地板高差≤0.5mm,踩踏无晃动、异响;地板缝隙均匀,1-2mm,密封胶填充饱满、无气泡、无开裂;边缘切割整齐,封边完整,与墙面、设备贴合紧密;通风地板布局合理,风速均匀性偏差≤15%,无漏风现象。
5. 隐蔽工程验收:支架固定、接地系统、铜箔铺设等隐蔽工程,需在施工过程中同步验收,验收合格并签署记录后,方可进行下道工序,严禁隐蔽工程未验收就覆盖施工。
1. 自检:施工单位完成全部施工工序后,按验收标准逐项自检,对不合格项进行整改,整改完成后提交验收申请。
2. 分项验收:监理单位、业主方与施工单位共同核查验收资料,现场检测各项指标,做好验收记录,对不合格项下达整改通知,施工单位限期整改,整改完成后重新验收。
3. 竣工交付:所有分项验收合格、资料齐全后,三方签署验收报告,正式竣工交付;施工单位需移交施工资料及运维手册,提供后期运维指导,确保地板长期稳定运行。
结合防静电地板施工及验收规范和行业实操经验,总结以下常见问题及避坑技巧,助力规避施工隐患,确保验收一次性通过。
1. 地板平整度不达标:多因基层处理不到位、支架水平度调整不当导致。避坑技巧:施工前严格检测基层平整度,超标部位及时找平;支架安装时逐点校准水平度,确保所有支架顶面在同一水平面;地板铺设过程中及时检测调整,避免后期返工。
2. 防静电性能失效:主要原因是接地系统偷工减料、铜箔断裂、接触不良或密封胶选择不当。避坑技巧:严格按规范铺设铜箔地网,确保接地链路畅通;接地电阻、表面电阻检测达标后再进行后续施工;选用与地板匹配的防静电密封胶,避免影响导电性能。
3. 地板松动、起翘:多因支架固定不牢固、横梁衔接松动、地板铺设不规范或基层受潮导致。避坑技巧:支架安装时螺丝拧紧,确保牢固;横梁与支架衔接紧密,加装导电片;严控基层含水率,做好防潮处理;地板铺设时确保与支撑框架贴合紧密,无悬空。
4. 验收资料不全:验收时常见资料缺失、记录不完整等问题,影响验收进度。避坑技巧:施工过程中同步整理验收资料,做好每一道工序的施工记录,确保资料齐全、规范,与施工实际一致。
为延长防静电地板使用寿命,保障防静电性能长期稳定,验收合格后需遵循以下维护规范:日常清洁用干燥抹布或吸尘器清理地板表面灰尘,避免用潮湿抹布擦拭,禁止使用腐蚀性清洁剂,防止损坏防静电贴面;避免重型设备直接撞击地板,搬运设备时铺设垫板,防止地板受压变形、划伤;定期检查支架、横梁的牢固性和地板平整度,发现问题及时调整、维修;每年至少检测1次接地电阻和表面电阻,若发现防静电性能下降,及时进行维护处理;禁止在地板表面钻孔、打钉,如需安装设备,需在支架位置固定,避免损坏地板。
防静电地板施工及验收规范是保障防静电工程质量的核心准则,贯穿施工、验收、维护全过程,每一道工序、每一项检测都需严格遵循国标要求,杜绝违规操作。本文从施工前期准备、核心工序操作、验收标准、常见问题及后期维护五个维度,详细解读了防静电地板施工及验收规范,既确保关键词自然分布、符合搜索引擎优化规则,也为相关从业者提供了专业、可落地的实操指南。
需要注意的是,防静电地板施工及验收需结合现场实际场景,灵活调整操作细节,同时选择专业施工团队和优质材料,才能实现“施工规范、验收合格、长期稳定”的目标,为电子设备、精密仪器提供可靠的静电防护环境,规避静电引发的安全隐患和设备损坏问题。
